посл. Гранд Унив...
посл. ООО "Промп...
- Латунные шаровые краны...-49%
- Бронзовые краны...-6.1%
СГК реконструирует северную тепломагистраль Абакана на год раньше срока
Сибирская генерирующая компания осуществит реконструкцию северной тепломагистрали Абакана на год раньше срока. Это означает, что уже в будущем отопительном сезоне у специалистов СГК появится возможность подключения новых объектов Северного и Полярного районов города к теплоснабжению от Абаканской ТЭЦ.
В течение трех лет (до 2023 года) специалисты СГК планировали выполнить проект в полном объеме, переложив поэтапно более двух километров тепловой сети. Первый этап реконструкции был реализован летом 2021, а к перекладке второго участка специалисты СГК приступили уже в декабре того же года, хотя в планах начало работ было намечено на февраль 2022 года.
Реконструкция тепловых сетей в зимнее время вполне допустима. Поскольку новый трубопровод строится рядом с действующей тепломагистралью, все работы ведутся без отключения тепла и горячей воды. Как только процесс переключения жителей северной части Абакана на новую теплосеть завершится, старый участок тепломагистрали будет демонтирован.
СГК планирует совместить гидравлические испытания тепловых сетей Абакана, которые проходят обычно в мае и длятся около пяти дней, с гидравлическими испытаниями нового участка тепломагистрали. Это делается для того, чтобы не отключать дополнительно горячую воду в северной части города.
Специалисты подрядной организации переложили уже больше километра тепловой сети с увеличением диаметра трубопровода с 700 мм на 1020 мм.
В 2022 году энергетики обновят еще более километра тепловой сети. Перекладка нового участка завершится в районе улицы Малиновая у границ дачного общества «Пенсионер», расположенного вдоль реки Ташеба.
Старая тепломагистраль проходит очень близко к жилым домам дачного общества, что создает сложности с размещением техники на объекте. Прежде, чем приступить к монтажу новой теплосети, специалистам подрядной организации придется демонтировать старую тепломагистраль. В период работ жители северной части Абакана будут получать горячую воду по временной схеме ГВС, которая пройдет вдоль реки Ташеба.
Проект предусматривает изменение схемы прохождения теплотрассы. В прошлом году специалисты подрядной организации демонтировали отрезок тепломагистрали (П-образный компенсатор) над автомобильным мостом, а под мостом проложили новый трубопровод. Это было сделано в целях обеспечения безопасности дорожного движения и возможности пропуска негабаритных грузов.

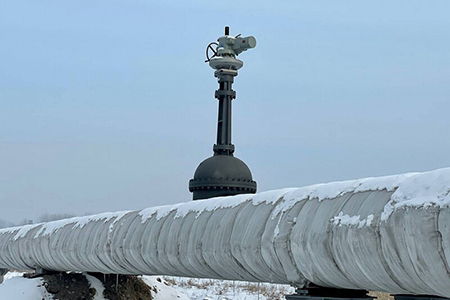

В 2022 году тепломагистраль все также будет проложена в наземном исполнении и утеплена изоляционным слоем.
В настоящее время осуществлен следующий перечень работ:
- Смонтировано более километра тепловой сети из 2,3 запланированных;
- Построено 89 промежуточных опор из 151;
- Построено 4 неподвижных опоры из 8;
- Нанесено 683 кубометра теплоизоляционного слоя;
- Установлена 1 задвижка из 5;
Реконструкция северной ветки добавит пропускную способность северной части города около 100 гигакалорий в час.
В планах энергетиков СГК завершить работы на объекте в конце августа 2022 года и в сентябре уже подать тепло и горячую воду жителям Северного и Полярного районов от Абаканской ТЭЦ.
По материалам СГК
