Сакская ТЭЦ переводится на отечественное оборудование
Сакский первенец. Первым объектом базовой генерации, полностью оснащенным отечественным оборудованием, стала Сакская ТЭЦ.

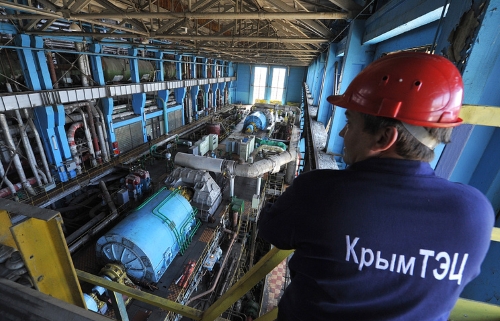

Строительство первой очереди 90 МВт завершено к 1 июня 2018 года за рекордные 9,5 месяца, тогда как по техническим нормативам на возведение подобных объектов отводится не менее 19 месяцев, - рассказал генеральный директор АО "КрымТЭЦ" Тарас Целый. Оборудование, которое российские производители изготовили для ТЭЦ в Саках, не имеет аналогов.
В основе используемых на станции ГТА-25 — высокоэффективные промышленные двигатели ПС-90ГП-25, разработанные на базе авиационных для самолетов типа Ил-76, Ил-96 и Ту-204/214. Впервые в России отработана компоновка двигателей ГТА-25 для работы в парогазовом цикле. Четыре дивертора, установленные в составе четырех ГТА-25, также специально изготовлены для Крыма и имеют заводские серийные номера от первого до четвертого. И такого оборудования на ТЭЦ много.
Строительство Сакской ТЭЦ сбило спесь с зарубежных поставщиков энергетического оборудования - мало кто верил, что российские специалисты смогут построить ТЭЦ с подобными техническими характеристиками без импортного оборудования и в такие сжатые сроки. Но, благодаря новым разработкам, опробованным в Крыму, зависимость российской энергетики от западного производства снизится. Предприятия госкорпорации «Ростех» готовы полностью удовлетворить спрос на подобное оборудование во всех регионах России, и в первую очередь — юга.
Для успешной реализации проекта есть все предпосылки. Во-первых, прогнозный дефицит электрической мощности, который сохранится даже после ввода в эксплуатацию Таврической и Балаклавской ТЭС. Во-вторых, расположение Симферопольской ТЭЦ в центре энергетических нагрузок - 44 процента потребления электроэнергии Крыма приходится на симферопольский энергоузел. В-третьих, проектировалась станция в середине 70-х годов прошлого столетия на установленную электрическую мощность 300 МВт, то есть действующая схема выдачи мощности практически не потребует дополнительных затрат. Кроме того, пропускная способность газопровода и проведенная в 2015-2016 годах модернизация и реконструкция башенных градирен позволят
увеличить выработку электричества без дополнительных вложений.
Для справки:
Сейчас потребление электроэнергии в РК 1 200-1 300 МВт. Максимум был зафиксирован в 2017 году - 1 572,3 МВт. Исходя из темпов роста потребления на уровне 10,5-11,7 процента в год, к 2020 году Крыму необходимо будет по разным оценкам 2 120-2 540 МВт.
Суммарная мощность источников составит 1 708,4 МВт, а потребительная (с учетом нормативных потерь в сетях 13 процентов) - 1 486,3 МВт. Таким образом, фактический дефицит мощности составит 635,1 МВт.
