посл. Гранд Унив...
посл. ООО "Промп...
- Латунные шаровые краны...-49%
- Бронзовые краны...-6.1%
175 повреждений на теплосетях выявили специалисты СГК в Красноярске

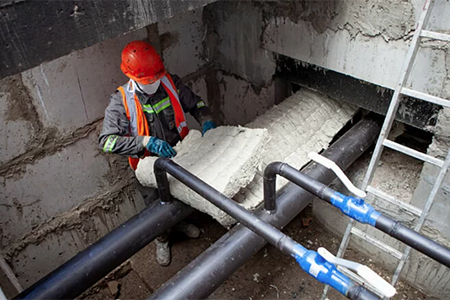

Энергетики проверили все 1559 км теплосетей компании в Красноярске. 143 порыва уже устранено, оставшиеся 32 ремонтники исправят до начала осенне-зимнего периода.
Последним в 2020 году теплотранспортное подразделение СГК в Красноярске испытало участок трубопровода Красноярской ТЭЦ-3 в жилом массиве Зелёная Роща. 14 августа СГК вернула горячую воду потребителям по всему испытуемому контуру — на два дня раньше намеченного срока. В некоторых домах Зелёной Рощи энергетики к тому времени уже восстановили водоснабжение.
Основные итоги гидравлических испытаний-2020 в Красноярске:
Теплоисточник |
Даты отключений |
Число найденных порывов |
Максимальное число дней без воды |
Минимальное число дней без воды |
ТЭЦ-1 |
1-8 июня (по плану 1-10 июня) |
74 |
8 |
1 |
ТЭЦ-2 |
13-22 июля |
52 |
10 |
3 |
ТЭЦ-3 |
15-22 июня (по плану 15-23 июня) |
23 |
8 |
3 |
ТЭЦ-3 (микрорайон Солнечный) |
27 июля – 2 августа |
2 |
7 |
7 |
ТЭЦ-3 (жилой массив Зелёная Роща) |
10 августа – 14 августа (по плану 10 -16 августа) |
24 |
5 |
3 |
42 % от общего числа неисправностей специалисты нашли в контуре Красноярской ТЭЦ-1. Это сети, по которым тепло и горячую воду получают жители Ленинского и Кировского районов.
В этой части города одни из самых изношенных труб. На отдельных участках на правом берегу теплотрассы проложены ещё 50-55 лет назад, при нормативном сроке эксплуатации в 30 лет. Поэтому сетям Ленинского и Кировского районов теплотранспортное подразделение уделяет особое внимание при планировании ремонтных работ.
На трёх из пяти испытуемых контуров СГК вернула горячую воду досрочно. Досрочно восстанавливать водоснабжение в конкретных микрорайонах позволяло отсутствие серьёзных повреждений на сетях и близость альтернативного источника теплоснабжения.
Важную роль сыграла построенная в рамках инвестиционной программы СГК реверсивная теплоцентраль вдоль Октябрьского моста. По ней горячую воду попеременно подавали с правобережной ТЭЦ-1 на сети левобережной ТЭЦ-3 и наоборот.
В связи со сложной эпидемиологической обстановкой приоритетом для компании стало досрочное возвращение горячей воды в медицинские учреждения. Например, в городской клинической больнице №20 водоснабжение восстановили спустя три дня после начала испытаний сетей, а в Краевой клинической больнице — через несколько часов.
Также энергетики воспользовались особенностями прокладки красноярских теплосетей на границе между контурами ТЭЦ-2 и ТЭЦ-1, чтобы не отключать от горячей воды отделение Сибирского клинического центра ФМБА. Там проходили лечение больные коронавирусом.
По материалам СГК
